作为轨道上的浙江重要组成部分,今年2021年杭州计划完成建设的地铁线路有5条,以及2条城际铁路。

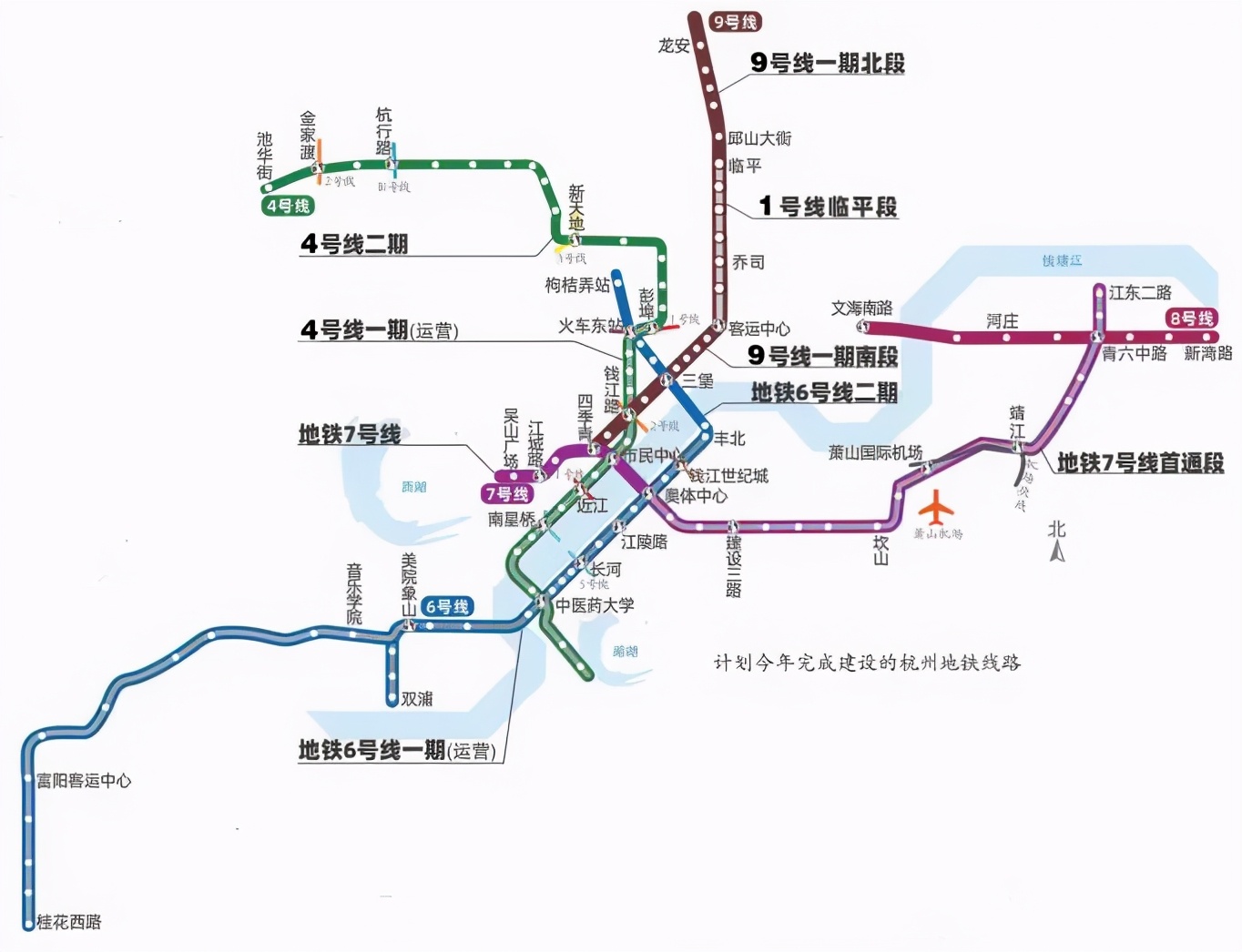

▼计划完成建设的地铁线路有5条▼
1、地铁6号线二期(丰北站-枸桔弄站)
线路全长8.4公里,共设车站6座,已经相继实现“洞通”“轨通”“电通”,于5月13日顺利完成热滑试验,目前各车站正在进行附属结构土建,以及机电安装和装修施工,计划今年建成。
2、地铁7号线(吴山广场站-奥体中心站)
杭州地铁7号线首通段(奥体中心站-江东二路站)已经开始运营,剩余的线路站点正在进行盾构和土建施工,将在今年年底完成建设。
3、地铁8号线(文海南路站-新湾路站)
线路全长17.1公里,共设站8座。目前,所有车站主体结构全部完工,车辆开始热滑试验,全线计划于2021年建成。
4、地铁9号线(北段:龙安站-临平站 南段:观音塘站-客运中心站)
线路全长16.9公里,共设车站14座,大部分车站已完成主体结构施工,正进行区间盾构掘进、附属结构施工,计划2021年建成。
5、地铁4号线二期(池华街站-彭埠站)
线路全长23.9公里,共设车站15座。
目前,大部分车站已完成主体结构施工,正进行区间盾构掘进、附属结构施工等相关工作,计划2021年建成。
▼计划完成建设的城际铁路有2条▼
1、杭海城际铁路(余杭高铁站-浙大国际校区站)
线路全长48.18公里,一共设有13座车站,可与杭州地铁9号线通道换乘。目前施工已经完成,正在全线试跑中,预计今年7月可以达到运营条件。通车后,从海宁到余杭只需要花费25分钟就能够到达。
2、杭绍城际铁路(姑娘桥站-中国轻纺城站)
即绍兴地铁1号线柯桥段,将与绍兴地铁1号线贯通运营。可与杭州地铁5号线换乘。
线路全长20.3公里,共设车站10座。目前全线已基本建成,列车已经试跑,计划在6月底达到运营条件。
杭绍城际铁路开通后,从杭州到绍兴全程仅25分钟左右。而绍兴地铁1号线主线则计划在2022年杭州亚运会前建成运营。
这些轨道交通的建设完工,更加能保证2022年向着516公里的运营里程目标迈进。
